Eigenheim / Hausbau / Einfamilienhaus Teltow

Montag, 26. Mai 2008

Hausanschl�sse komplett

Nur der Vollst�ndigkeit halber noch ein Bild mit allen Hausanschl�ssen. Abwasser, Trinkwasser, Gas, Strom, Telekom, Klingelanlage, Beleuchtung Au�en und Strom Torantrieb.

Bagger defekt

Der ausgeliehene Bagger hat leider - oder zum Gl�ck - am letzten Tag den Geist aufgegeben. Wir konnten nicht alle Arbeiten zu Ende bringen und werden wohl noch einmal einen Bagger sp�ter ausleihen m�ssen. An den Traufseiten haben wir jetzt die richtigen H�hen als Planum angelegt um k�nftig die Muttererde aufzuf�llen oder einen Weg anzulegen.

Der Fliesenleger hat die W�nde im Bad heute weitergefliest.

Die Therme geht immer noch st�ndig auf St�rung "keine Flammenbildung w�hrend der Sicherheitszeit" - somit kann die Fu�bodenheizung derzeit nicht in Betrieb gehen. Heute hatte sich die Heizungsfirma zwar wegen der St�rmeldung bei mir gemeldet aber vor Ort ist noch der gleiche Zustand geblieben. Nachdem rund 4 m� Gas verbraucht sind kann eigentlich auch keine Luft mehr in der Leitung sein - oder doch da wir Mitteldruckanschluss haben. Wie war das mit dem Gas Gesetz p1xV1 = p2xV2 ... na ja ich werde mich morgen beim Bauleiter melden m�ssen.

Sonntag, 25. Mai 2008

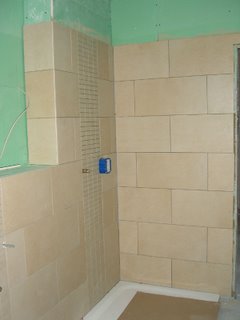

Fliesenarbeiten W�nde begonnen

Die Bade- und Duschwanne wurden eingebaut und der Fliesenleger hat im Bad und im G�ste WC mit den Fliesen begonnen.

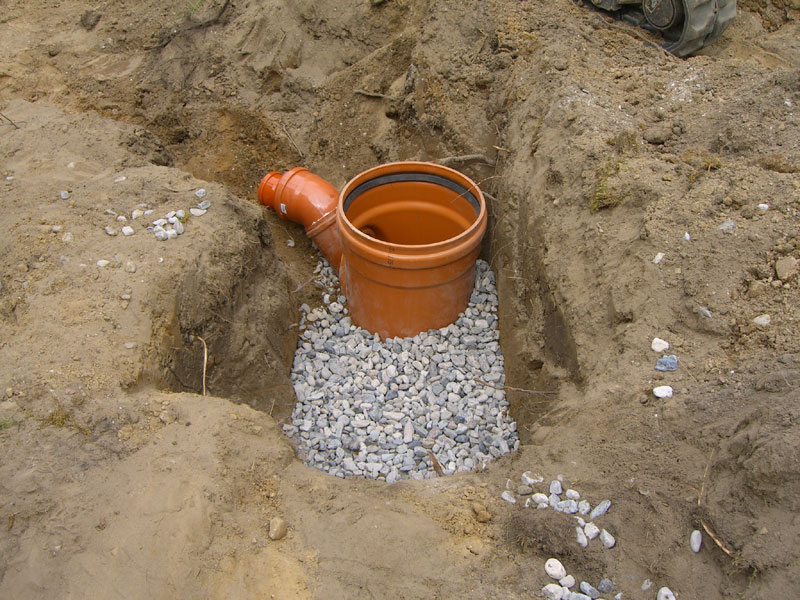

Sickerschacht

F�r die Ableitung des Regenwassers vom Haus weg, hatten wir uns f�r einen Sickerschacht entschieden. Das Wasser kann hier zwischen gespeichert und dann langsam in den Untergrund versickern.

Heizung in Betrieb

Die Gasleitung und der Gasz�hler wurden am Fr. 23.05 installiert und die Heizung in Betrieb genommen. Der Estrich wird nun ca. 1 Woche langsam aufgeheizt um auch die Feuchtigkeit heraus zu bekommen. Die Vorlauftemperatur ist auf 25�C begrenzt damit der Trockungsprozess langsam vorw�rts geht, um den Estrich vor Sch�den zu sch�tzen.

Leider klappt die Funktion der Therme noch nicht so richtig, da diese st�ndig auf St�rung geht.

Abwasser und Wasseranschluss / Kabel

Die Wasser- und Abwasserleitung wurden ebenfalls in der internen Erschlie�ung in Eigenleistung verlegt. F�r die Tiefbauarbeiten haben wir einen Kleinbagger gemietet der eine gro�e Hilfe war.

Da der gewachsene Boden sehr lehmhaltig ist, kommt auch nur eine maschineller Aushub in Frage, da der Aushub sehr schwer zu l�sen und zu transportieren ist.

Es wurden auch noch Stromkabel f�r den Torantrieb und die Beleuchtung im Garten verlegt. Telefonkabel und das Kabel f�r die Klingelanlage sind auch mit im Graben verlegt.

Alle Arbeiten rund um die Medienanschl�sse haben 8 Tage in Anspruch genommen !

Gas Hausanschluss

Am Mi. 21.05. wurde der Gashausanschluss in Betrieb genommen. Die Zuleitung wurde unter der Stra�e hindurch auf unser Grundst�ck gef�hrt und dann in dem vorbereiteten Stufengraben ins Haus eingef�hrt. Die Leitung wurde auch gleich unter Druck gesetzt und betriebsbereit hergestellt.

Strom Hausanschluss

Am Di. 20.05. ist der Stromanschluss hergestellt worden. Dazu wurde am Hauptkabel auf der Stra�e eine Anschlussmuffe hergestellt und das Kabel in das Haus eingef�hrt. Der vorhandene Graben auf dem Grundst�ck (Tiefe 70cm) wurde f�r die Kabelverlegung genutzt. Im Haus wurde der Anschlusskasten gesetzt.

Montag, 19. Mai 2008

Estrich

Ab dem 15.05. waren die Estrichleger im Haus. Seit Freitag hatte der Estrich 3 Tage in Ruhe abbinden k�nnen. In dieser Zeit war im Haus tropische Verh�ltnise - also warm und sehr feucht. Heute konnten wir dann endlich l�ften und die Situation hatte sich auch schnell entspannt - so dass es nicht mehr so feucht ist.

Hausanschl�sse

Seit Freitag haben wir einen kleinen Bagger zur Verf�gung um den Graben f�r die Hausanschl�sse zu machen. Au�erdem m�ssen wir noch das Regenwasser zu den Sickersch�chten bekommen. Eine ganz sch�ne Buddellei!

Heute wurden die restlichen Anschlussfugen an den Fenstern und T�ren von der BauUnion gemacht. Ein Mitarbeiter hat in k�nstlerischer Detailgenauigkeit die Fugen hergestellt und dann kunstvoll abgesandet (Kunst am Bau).

Als weitere Neuheit sind heute drei Kernbohrung in die Kellerwand hergestellt worden. Diese werden ben�tigt, um mit den Medien (Abwasser, Wasser, Gas, Strom, Telekom ...) aus bzw. in das Haus zu gelangen. Die Abdichtung erfolgt mittels der Rohrabdichtungen.

Hier ein Blick in die Kernbohrung - sch�n zu sehen die drei Schichten des Wandaufbaus.

Mittwoch, 14. Mai 2008

Fu�bodenheizung installiert

Die Rohrleger haben die D�mmung und die Heizungssystemplatte f�r die Fu�bodenheizung mit den Rohren fertig in 2 Tagen verlegt. Auf dem Grundst�ck wurde heute Kies angeliefert f�r die Verlegung des Estrichs

Der K�chenbauer war heute auch noch mal zum Feinaufma� vor Ort. Den Bodenbelag der in Eigenleistung zu verlegen ist, haben wir heute bei Holz Possling bestellt. Der Maler kommt zwecks Abstimmung auch am Dienstag mal vorbei.

Der Innenausbau geht schnell voran und es scheint dem Ende zuzugehen.

Montag, 12. Mai 2008

Malerarbeiten Au�en laufen - Baumaschinen bestellt


Die Malerarbeiten im Au�enbereich (Eigenleistung) konnten durch das super Wetter z�gig weiter ausgef�hrt werden. Durch die Verspachtelungen und das schleifen braucht man viel Zeit. Wir hatten ja durch 1. Mai und Pfingsten jetzt sehr sch�n Zeit alles zu streichen. So mal am Wochenende h�tte die Zeit nicht ausgereicht.

F�r die �bern�chste Woche haben wir einen Minibagger, R�ttelplatte, Rotationslaser ... uns bei Boels gemietet. Die Preise f�r eine Woche sehen wesentliche freundlichen aus, als die Tagespreise. Durch den kostenspieligen An- und Abtransport ist es sogar preiswerter gleich eine Woche die Baumaschinen zu mieten.

Fassade verfugt

Am Samstag haben 4 Bauleute die ganz Fassade verfugt. Es war wirklich 100% Handarbeit, da jede Fuge mit der Fugekelle mit M�rtel gef�llt wurde. Die Verfugung dauerte von 7 bis 15 Uhr. Zum Schlu� wurde die Fassade mit Wasser abgesp�lt.

Innenputz erledigt

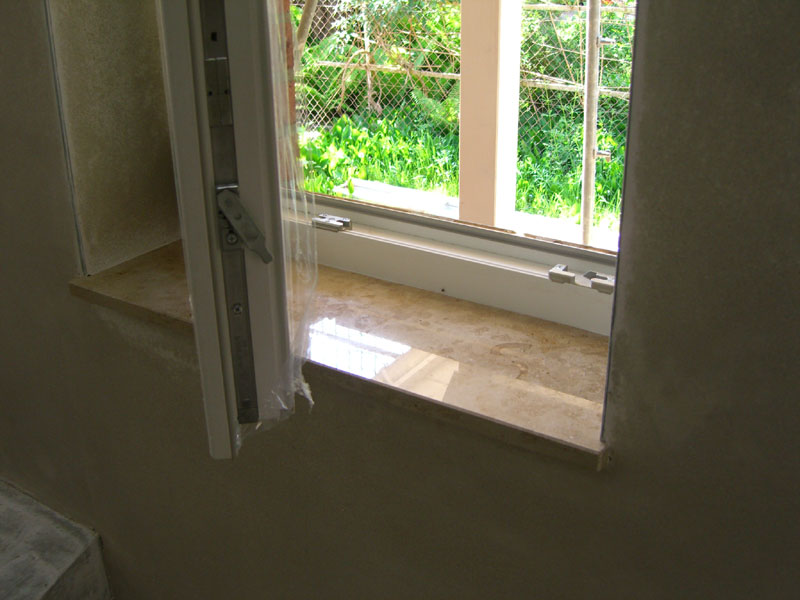

Alle Putzarbeiten im Haus sind erledigt. Es wurde ein sehr feiner Putz verwendet, so das die W�nde schon einen sehr sch�nen Eindruck machen. Durch das sch�ne Wetter kommt auch die Trocknung der W�nde schnell voran. Die Fensterbretter wurden dabei auch alle mit eingebaut.

Donnerstag, 8. Mai 2008

Termine best�tigt

Die Kernbohrungen wurden f�r den 19.05 von der Firma best�tigt. Die K�che wird auch zum 23.06 geliefert und an den folgenden zwei Tagen montiert.

Der Schornsteinfeger hatte letzte Woche eine Vorbesichtigung des Rohbaus f�r den Schornstein und die Abgasanlage durchgef�hrt und jetzt die Rechnung von 53 EUR gestellt. Eine Auflage zu den Trittstufen hat er noch gestellt.

F�r k�nftigen Anschluss der Heizk�rper im Keller lassen wir entsprechende Anschl�sse vorsehen. Auch eine zus�tzlichen Warmwasserleitung f�r die Dusche im Keller wird in den Bodenaufbau vorverlegt - wir sind jetzt bei Nachtrag 10.

Die Bestellung der Rohrleitungen ist heute beim Gro�h�ndler erfolgt - Best�tigung der Lieferung bis zum 16.05 ist noch offen.

Mittwoch, 7. Mai 2008

Betonkernbohrung beauftragt

Die Betonkernbohrung 2 x 200 mm und 1 x 100 in die Betonkellerwand sind f�r 250 EUR beauftragt.

Der Bauleiter hat heute unserem Wunsch entsprechend, die Ber�umung der Baustelle und den R�ckbau des Ger�stes zum 16.05 best�tigt. Somit k�nnen wir den Minibagger ab dem 16.05 liefern lassen und mit dem Grabentiefbau f�r die Medienleitungen beginnen.

Die Putzer werden heute oder morgen fertig. Die Verfugung der Klinker erfolgt Anfang n�chster Woche.

Dienstag, 6. Mai 2008

Putzer kommen ...

Die Putzer haben alle Fensterbretter (innen) eingesetzt und die Giebelfl�chen im Obergeschoss geputzt. Sie waren Abends noch dabei den Kelleraufgang und die Diele im EG zu verputzten. Sicher wird es noch 2 Tage brauchen bis alle W�nde verputzt sind. Auf dem Gr�ndst�ck wurde ein weiteres Silo (Nummer 2) aufgestellt aus dem die Handwerker ihren Putz beziehen.

Den Auftrag f�r den Kamin konnten wir dank der Unterst�tzung in der Familie ebenfalls heute ausl�sen.

Montag, 5. Mai 2008

Trockenbauw�nde verkleidet

Die Trockenbauw�nde im Obergeschoss wurden komplett verkleidet und die ausziehbare Treppe in den Spitzboden ist eingebaut. Die Zimmerleute haben die restlichen Holzverkleidungen im Au�enbereich ebenfalls angebracht. Die Putzer haben ihre Maschine bereits vorbeigebracht.

Die K�che haben wir heute bei Schmidt-K�chen bestellt und bis Ende Juni wird die Lieferung und Montage erfolgen.

Sonntag, 4. Mai 2008

Hausanschl�sse - Vorbereitung

Termin f�r die Hausanschl�sse f�r Strom und Gas haben wir vereinbart. Abwasser und Wasser wird in Eigenleistung erledigt - da hier Fachpersonal vorhanden ist. Bei der Telekom haben wir das Anschlusskabel f�r den Telefonanschluss abgeholt. Der Elektriker hat alle Kabel f�r die Stromverbraucher Au�en und die Sprechanlage ebenfalls zur Verf�gung gestellt.

Die Wanddurchf�hrungen sind somit alle ausgew�hlt und die ben�tigten Installationsmaterialien werden bestellt. Einen Bagger werden wir �ber Boels mieten. Die An- und Ablieferung des Baggers kostet jeweils 60 EUR.

Beim Regenwasser haben wir uns f�r einen Sickerschacht (Eigenbau) entschieden. Da wir bindigen Boden haben (lehmhaltig) ist die Versickerungsf�higkeit gering. Der Schacht wird durch die h�her liegenden Regenfallrohre �berstaut und das Regenwasser wird bei Starkereignissen �ber den Deckel und dann �ber das Gel�nde (Mutterboden) gro�fl�chig versickert.

Malerarbeiten Eigenleistung Au�en

Das verl�ngerte Wochenende haben wir genutzt um die Malerarbeiten an den Dachk�sten (au�en) voranzubringen. Die Spachtel und Schleifarbeiten haben l�nger als erwartet gedauert. Die ganze Zeit �berkopf zu Arbeiten, ist anstrengend und die Ausdauer hat nicht f�r den zweiten Anstrich gereicht - da das Wetter zu sch�n war :-)

Also am n�chsten Wochenende geht es dann weiter mit den Malerarbeiten.

Noch ein Hinweis auf die Farbmengen - hier sollte man 10 Liter Farbe kaufen um alles was Eigenleistung ist streichen zu k�nnen. Nat�rlich braucht man noch Holzspachtel (fein), Lasurpinsel (breit), Spachtel, Schleifpapier ...

Donnerstag, 1. Mai 2008

Verkleidung Dachkasten traufseitig erledigt

Die Zimmerleute haben die Bretter zur Verkleidung des Dach�berstandes auf den Traufseiten montiert. Der Elektriker hat auch gleich die Ausschnitte f�r die bestellten Strahler hergestellt. Nun m�ssen die Bretter komplett 2 mal durch den Bauherrn gestrichen werden.
